您的位置:首页 >> 新闻资讯 >> 企业动态 >> 水务仓库搬迁项目

水务仓库搬迁项目
来源:国联物流 湖南第三方物流承运商 时间:2021年05月27日  浏览: 【字体:
1.双方达成合作
  湖南物流公司国联物流自2006年成立以来,始终专注于三方物流领域,为大件运输、药品食品运输、纸品运输、汽车配件运输、钢铁建材运输、工程机械设备运输等行业客户提供运输、仓储、配送、安装等服务,致力于打造中国供应链物流生态圈。国联物流与某水务公司2017年8月至2019年8月完成首次合作到2021年4月再次达成合作,承接其仓库搬迁运输项目。

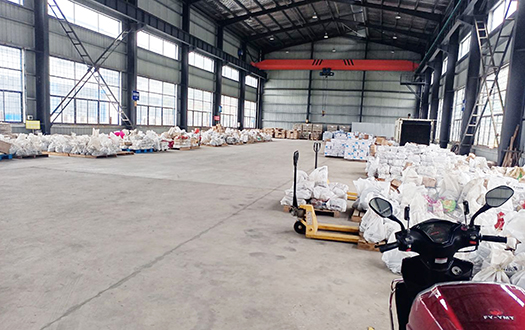

货物勘查现场剪影

2.运输方案制定
  此项目主要是水管井盖、生活用品等整体搬迁工程,具有物品数量多、物料重、品种型号繁多、工期紧等特点。前期我公司主要了解客户搬迁资产数量,制定各仓库的搬迁方案(包括场地布局、先后顺序、物料摆放位置等),完成搬迁物品粘贴搬运资产标识、落实搬迁位置,规划搬迁地点的布局和现场踏勘,并充分考虑在实施过程中可能出现的各种情况,定制详细可行性的搬迁实施方案,安排车辆及相关专业设备和人员等。

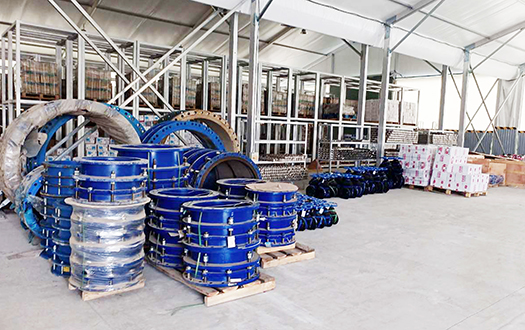

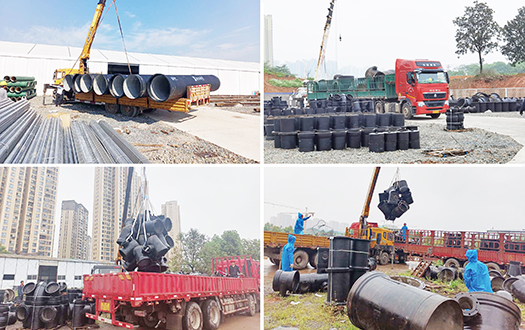

货物运输场景剪影

3.运输人员、车辆安排
  在此项目正式运行中,我公司从搬运人员、车辆、设备、辅助材料配置来确保在规定的搬迁时间内保质保量完成任务。我公司根据此项目需求安排搬运人员30人,根据当日工作量来合理分配人员数量。使用的车辆型号分别有:13.5高栏车、17.5挂车、9.6米高栏车、4.2米厢式货车等。装车设备和用品有:汽车吊、5吨叉车、9.6米随车吊、托盘、蛇皮袋、钢丝绳、圈缠绕膜等,根据客户要求进行装车、搬运、并到达目的地后按要求重新堆码保持货物整洁。

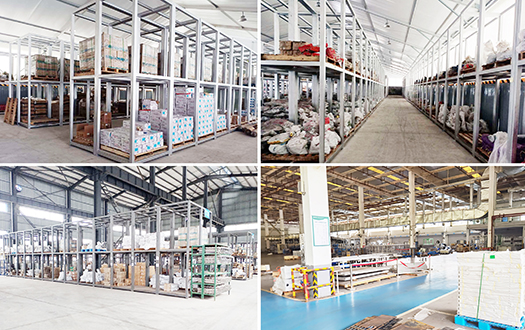

仓库内货物重新堆码现场剪影

4.运输流程实施
  我公司根据客户要求和货物情况制定了方案实施流程为:现场勘察——与仓库管理人员现场交流——搬迁实施前各项准备工作——现场的进一步勘察,确认相关要点——对所需搬运设备进核实、登记——制定初步搬迁实施方案——参照标签包装、标识——按序搬运、运输至搬入地集中点——根据搬运顺序搬运至指定位置——验收——完成。

5.运输圆满完成
  为确保此项目的安全、快捷完成,现场管理人员指派具有丰富现场管理经验并参与过多次大型搬迁服务项目现场管理的人员,负责现场管理、协调、指挥。经过25天的运输,此项目圆满完成,并获得了客户的认可。

室外货物堆码整洁现场剪影

6.我们的服务
国联物流对客户的承诺:
1、着装干净,整洁,统一规范。
2、礼貌对待客户,说话文明,行为端正。
3、服务到客户满意。
4、热情回答客户提问。
5、收拾干净工作垃圾。
6、进行服务回访。
7、有损必赔。

版权所有http://www.djys56.net(国联物流)转载请注明出处。



------ 责任编辑:湖南物流公司04-物流服务顾问


标签:湖南物流公司 第三方物流 大件运输
上一篇 << 迎风而上 向标而行丨国联物流2021年4月干部工作复盘及5月工作计划会议
下一篇 >> 没有了 返回上一页
